Ανακαίνιση σπιτιού στα Μεσόγεια: οδηγός κόστους για το 2026
Έλεγχος ενδεικτικών τιμών: 11/11/2026. Τα παραδείγματα ακολουθούν συγκεκριμένες επιλογές του υπολογιστή της Design Chama και δεν αποτελούν δεσμευτική προσφορά ή στατιστικό μέσο όρο της αγοράς.
Αν βρίσκεστε σε αυτή τη σελίδα, πιθανώς έχετε ήδη αρχίσει να σκέφτεστε σοβαρά την ανακαίνιση του σπιτιού σας. Και η πρώτη ερώτηση που κάνουν σχεδόν όλοι είναι η ίδια: «Πόσο θα μου βγει;»
Είναι η σωστή ερώτηση. Και αξίζει μια ειλικρινής απάντηση.
Η αλήθεια για το κόστος ανακαίνισης
Δύο σπίτια με τα ίδια τετραγωνικά μπορεί να έχουν πολύ διαφορετικό κόστος ανακαίνισης. Αυτό δεν είναι τέχνασμα, είναι απλώς η πραγματικότητα. Η ηλικία του κτιρίου, η κατάσταση των εγκαταστάσεων, οι επιλογές υλικών και το τι θέλετε τελικά να νιώθετε μέσα στο σπίτι σας, όλα μετράνε.
Αν θέλετε να δείτε αναλυτικά τι περιλαμβάνει μια ολοκληρωμένη ανακαίνιση κατοικίας, ποια στάδια ακολουθούνται και πώς οργανώνεται σωστά ένα έργο από την αρχή μέχρι την ολοκλήρωση, μπορείτε να διαβάσετε περισσότερα στη σελίδα ανακαίνισης κατοικίας.
Αν εξετάζετε ενεργειακή αναβάθμιση ή χρηματοδοτικό πρόγραμμα, ελέγξτε πρώτα τον επίσημο οδηγό για τις επιλέξιμες εργασίες, τα κριτήρια και τις προθεσμίες. Τα ποσά αυτού του άρθρου παρουσιάζονται πριν από οποιαδήποτε πιθανή επιδότηση.
Για να έχουν αξία οι αριθμοί, χρησιμοποιούμε κοινές παραδοχές με τον υπολογιστή κόστους ανακαίνισης και ξεχωρίζουμε το αντικείμενο των εργασιών από το επίπεδο υλικών.
Ο παρακάτω πίνακας αφορά ολική ανακαίνιση κατοικίας 100 τ.μ. με τις συγκεκριμένες ποσότητες που ακολουθούν. Η βασική, η μεσαία και η premium επιλογή συγκρίνονται για το ίδιο αντικείμενο, με χωριστή καθαρή αξία και τελικό ποσό με ΦΠΑ 24%.
Επίπεδο υλικών | Καθαρή αξία, χωρίς ΦΠΑ | Σύνολο με ΦΠΑ 24% |
|---|---|---|
Βασικά υλικά | 33.000–49.248 € | 40.920–61.067,52 € |
Μεσαία υλικά | 42.075–64.239 € | 52.173–79.656,36 € |
Premium υλικά | 59.345–90.516 € | 73.587,80–112.239,84 € |
Το συγκεκριμένο σενάριο 100 τ.μ. περιλαμβάνει:
Κουζίνα ευθείας σύνθεσης 5 μ., με πλάτη έως 3 τ.μ., και ένα μπάνιο με δάπεδο 5 τ.μ., επένδυση τοίχων 20 τ.μ. και 4 υδραυλικά σημεία, στις υφιστάμενες θέσεις.
Δάπεδα 95 τ.μ. εκτός μπάνιου και χρωματισμούς επιφανειών 332,5 τ.μ.
Ηλεκτρολογικές και υδραυλικές εργασίες για το σύνολο της κατοικίας των 100 τ.μ.
5 ανοιγόμενα κουφώματα αλουμινίου, συνολικής επιφάνειας 12 τ.μ., με θερμοδιακοπή και διπλούς υαλοπίνακες, 3 εσωτερικές πόρτες και 1 πόρτα ασφαλείας.
Συνήθεις αποξηλώσεις, αποκομιδή και επισκευές επιχρισμάτων, καθώς και μία αμοιβή συντονισμού 10–14%, ήδη υπολογισμένη στο εύρος.
Δεν περιλαμβάνονται αγορά ηλεκτρικών συσκευών, αποθεματικό απροβλέπτων, θέρμανση, θερμομόνωση ή δομικές επεμβάσεις. Ειδικές κατασκευές, εκτεταμένες κρυφές βλάβες, ειδικές μεταφορές, άδειες και μελέτες που δεν περιγράφονται στο σενάριο χρειάζονται ξεχωριστό προσδιορισμό. Η αμοιβή συντονισμού δεν προστίθεται δεύτερη φορά.
Τι σημαίνει πρακτικά το κάθε επίπεδο
Βασικά υλικά
Η βασική επιλογή χρησιμοποιεί οικονομικότερες προδιαγραφές υλικών και εξοπλισμού για το δηλωμένο αντικείμενο. Στο συγκεκριμένο σενάριο των 100 τ.μ. εξακολουθούν να περιλαμβάνονται η κουζίνα, το μπάνιο, οι εγκαταστάσεις, τα δάπεδα, οι χρωματισμοί, τα κουφώματα και οι πόρτες που αναφέρονται παραπάνω.
Μεσαία υλικά
Η μεσαία επιλογή αυξάνει τον προϋπολογισμό υλικών, εξοπλισμού και αντίστοιχων εφαρμογών. Δεν αλλάζει αυτόματα τον αριθμό δωματίων, τις επιφάνειες ή τις εργασίες που έχουν επιλεγεί.
Premium υλικά
Η premium επιλογή προβλέπει υψηλότερο επίπεδο υλικών και εξοπλισμού για τις ίδιες δηλωμένες ποσότητες. Δεν περιλαμβάνει αυτομάτως απεριόριστες ειδικές κατασκευές, θέρμανση, θερμομόνωση, δομικές επεμβάσεις ή αγορά συσκευών.
Μόνο κουζίνα, μόνο μπάνιο ή και τα δύο;
Κουζίνα 5 γραμμικών μέτρων
Επίπεδο υλικών | Καθαρή αξία, χωρίς ΦΠΑ | Σύνολο με ΦΠΑ 24% |
|---|---|---|
Βασικά υλικά | 6.270–8.892 € | 7.774,80–11.026,08 € |
Μεσαία υλικά | 7.865–11.058 € | 9.752,60–13.711,92 € |
Premium υλικά | 10.615–14.763 € | 13.162,60–18.306,12 € |
Βάση του παραδείγματος: ευθεία σύνθεση κουζίνας 5 γραμμικών μέτρων, με πλάτη έως 3 τ.μ., στην υπάρχουσα θέση, με το επίπεδο υλικών και τις εργασίες του αντίστοιχου σεναρίου του υπολογιστή. Οι συνήθεις αποξηλώσεις, η αποκομιδή και η προβλεπόμενη αμοιβή συντονισμού έχουν υπολογιστεί μία φορά. Η αγορά συσκευών και το αποθεματικό απροβλέπτων δεν περιλαμβάνονται.
Η επιμέτρηση επίπλων, ο πάγκος, οι μηχανισμοί, οι επιφάνειες επένδυσης και οι ηλεκτρολογικές και υδραυλικές παρεμβάσεις πρέπει να αποσαφηνίζονται στην αναλυτική προσφορά. Μεταφορά της κουζίνας, πρόσθετη νησίδα, ειδικές κατασκευές, εκτεταμένες κρυφές βλάβες ή αλλαγές σε άλλους χώρους μεταβάλλουν το αντικείμενο.
Μπάνιο 5 τ.μ. δαπέδου και 20 τ.μ. τοίχων
Επίπεδο υλικών | Καθαρή αξία, χωρίς ΦΠΑ | Σύνολο με ΦΠΑ 24% |
|---|---|---|
Βασικά υλικά | 4.400–5.700 € | 5.456–7.068 € |
Μεσαία υλικά | 6.600–8.550 € | 8.184–10.602 € |
Premium υλικά | 11.000–13.110 € | 13.640–16.256,40 € |
Βάση του παραδείγματος: ένα μπάνιο στην ίδια θέση, με δάπεδο 5 τ.μ., πλακάκια τοίχων 20 τ.μ. και 4 υδραυλικά σημεία. Το εύρος περιλαμβάνει τις εργασίες και τον εξοπλισμό του επιλεγμένου επιπέδου, τις συνήθεις αποξηλώσεις και την αποκομιδή, καθώς και την προβλεπόμενη αμοιβή συντονισμού μία φορά.
Δεν περιλαμβάνει αποθεματικό απροβλέπτων, αλλαγή θέσης μπάνιου, εκτεταμένες κρυφές βλάβες, ειδικές κατασκευές ή άλλες εργασίες που δεν περιγράφονται στο σενάριο. Η αναλυτική προσφορά καθορίζει επιφάνειες, είδη υγιεινής, μπαταρίες, έπιπλο, λύση ντους, εγκαταστάσεις και όποια πρόσθετη μελέτη ή έγκριση απαιτείται.
Κουζίνα και μπάνιο μαζί, με βασικά υλικά: για την ίδια κουζίνα 5 μ. και το ίδιο μπάνιο 5 τ.μ. δαπέδου / 20 τ.μ. τοίχων / 4 σημείων, η συνδυασμένη δοκιμή δίνει 10.670–14.592 € χωρίς ΦΠΑ ή 13.230,80–18.094,08 € με ΦΠΑ 24%, χωρίς αγορά συσκευών και χωρίς αποθεματικό. Στον συνδυασμό ελέγχονται οι κοινές εργασίες και η αμοιβή συντονισμού, ώστε να υπολογίζονται μία φορά. Για διαφορετικές επιλογές χρησιμοποιήστε τη συνδυασμένη εκτίμηση του εργαλείου.
Προαιρετική αγορά συσκευών: για ένα βασικό σύνολο 5 συσκευών —φούρνο, εστίες, απορροφητήρα, ψυγείο και πλυντήριο πιάτων— μπορεί να προβλεφθεί χωριστά ενδεικτικό ποσό 1.130–2.000 € με ΦΠΑ 24%. Πρόκειται για προϋπολογισμό αγοράς και όχι για συγκεκριμένα δεσμευμένα μοντέλα. Η διαθεσιμότητα, οι διαστάσεις, η εντοιχιζόμενη ή ελεύθερη τοποθέτηση και οι συνδέσεις ελέγχονται χωριστά, ώστε να μην προστεθούν ξανά εργασίες που περιλαμβάνονται ήδη.

Τα παραδείγματα βοηθούν να συγκρίνετε διαφορετικές επιλογές με κοινό αντικείμενο. Για διαφορετικές ποσότητες, αλλαγές θέσεων ή πρόσθετες εργασίες υπολογίστε νέο σενάριο.
Μια πρώτη εκτίμηση για το δικό σας σπίτι

Πατήστε την εικόνα για υπολογισμό κόστους.
Στον υπολογιστή κόστους ανακαίνισης επιλέγετε επιφάνεια, χώρους, εργασίες και επίπεδο υλικών και βλέπετε άμεσα μια ενδεικτική εκτίμηση, χωρίς υποχρεωτική συμπλήρωση email. Η καθαρή αξία και ο ΦΠΑ εμφανίζονται χωριστά.
Η online εκτίμηση είναι χρήσιμη πριν από την επίσκεψη, για να οργανώσετε τον προϋπολογισμό και τις προτεραιότητές σας. Η αναλυτική προσφορά προκύπτει όταν ελεγχθεί το ακίνητο και οριστικοποιηθούν ποσότητες, υλικά, τεχνικές απαιτήσεις και εξαιρέσεις.
Παράδειγμα πραγματικής περίπτωσης
Διαμέρισμα 92 τ.μ. – Κορωπί
Εμβαδόν: 92 τ.μ.
Περιοχή: Κορωπί
Αναφερόμενη διάρκεια του συγκεκριμένου έργου: 7 εβδομάδες
Το παράδειγμα περιγράφει το συγκεκριμένο έργο και δεν αποτελεί τρέχον τιμοκατάλογο για κάθε κατοικία ίδιου μεγέθους.
Όταν οι ιδιοκτήτες αγόρασαν το διαμέρισμα, η πρώτη σκέψη ήταν ότι αρκούσαν μερικά βαψίματα και μικρές επισκευές. Κατά την τεχνική αυτοψία διαπιστώθηκαν παλιές ηλεκτρολογικές εγκαταστάσεις, φθορές στις υδραυλικές γραμμές και σημαντικές ελλείψεις σε αποθηκευτικούς χώρους.
Ο σχεδιασμός και η προτεραιοποίηση των εργασιών βοήθησαν στην οργάνωση του έργου και στη βελτίωση της λειτουργικότητας. Η κοστολόγηση κάθε νέου ακινήτου χρειάζεται το δικό του αντικείμενο και τις δικές του ποσότητες.
Μετά την ολοκλήρωση, το διαμέρισμα απέκτησε ανανεωμένους χώρους και περισσότερες δυνατότητες αποθήκευσης. Η επίδραση μιας ανακαίνισης στην εμπορική αξία δεν τεκμηριώνεται μόνο από τις φωτογραφίες και αξιολογείται ξεχωριστά.
Η κάθε ανακαίνιση έχει τις δικές της απαιτήσεις και δεν υπάρχουν δύο έργα που να είναι πραγματικά ίδια. Χαρακτηριστικό παράδειγμα αποτελεί η βίλα στο Σούνιο

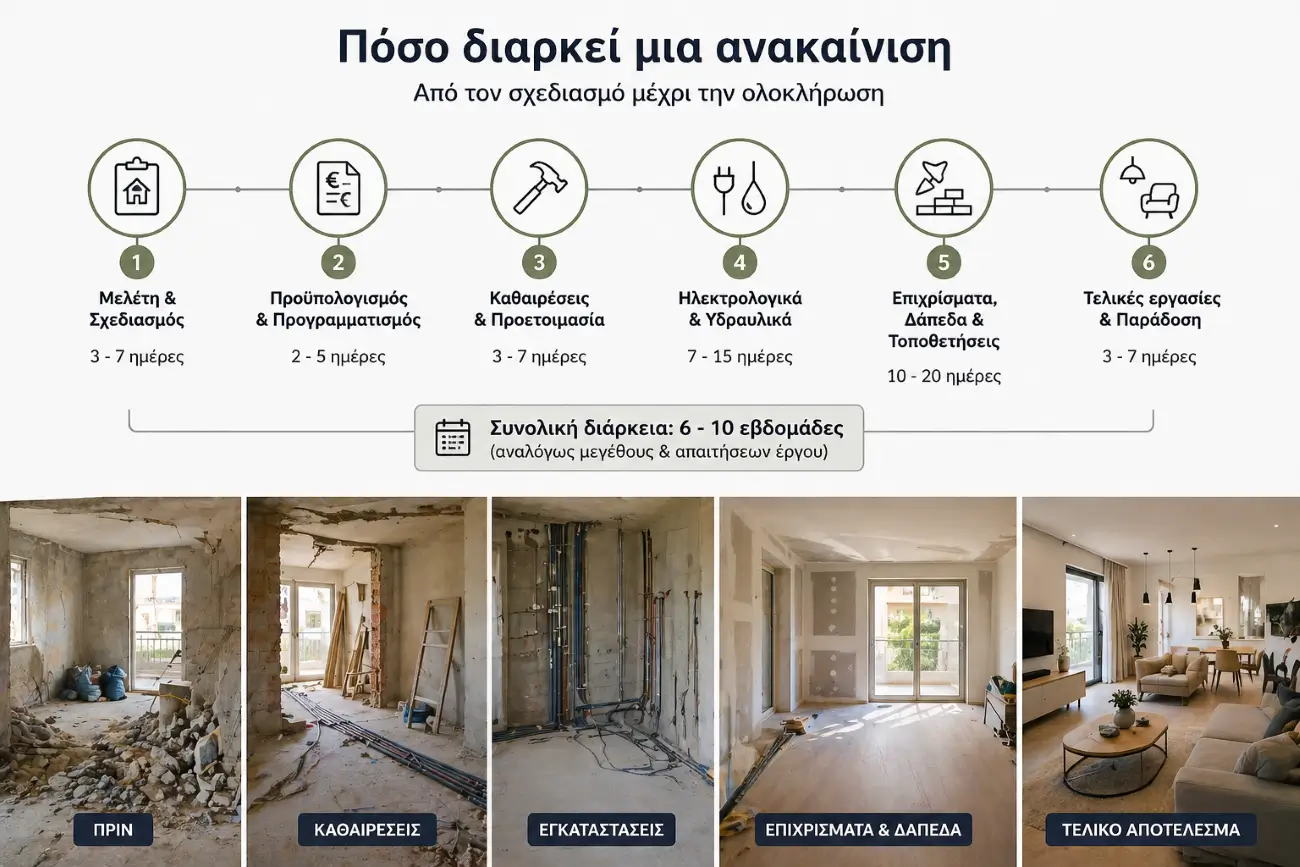

Πόσο διαρκεί μια ανακαίνιση;
Κατηγορία | Τι αποσαφηνίζεται στην προσφορά |
|---|---|
Μπάνιο | Αποξηλώσεις, εγκαταστάσεις, στεγανοποίηση, χρόνοι εφαρμογής υλικών και τοποθέτηση εξοπλισμού. |
Κουζίνα | Παραγωγή και παράδοση επίπλων και πάγκου, διαθέσιμες συσκευές και συντονισμός των παροχών. |
Μερική ανακαίνιση | Σύνδεση των εργασιών μεταξύ χώρων, προστασία όσων διατηρούνται και δυνατότητα χρήσης της κατοικίας. |
Ολική ανακαίνιση 100 τ.μ. | Συνολικός προγραμματισμός μελέτης, προμηθειών, κατασκευής και παράδοσης για το συμφωνημένο αντικείμενο. |

Για τον χρόνο ξεχωρίζουμε τη μελέτη και τις παραγγελίες από τις εργασίες μέσα στο ακίνητο. Η πρώτη συζήτηση μπορεί να δώσει μια αρχική εικόνα, ενώ το πρόγραμμα παράδοσης επιβεβαιώνεται βάσει αντικειμένου, διαθεσιμότητας υλικών και πραγματικών συνθηκών.
Πότε ξεφεύγει το χρονοδιάγραμμα μιας ανακαίνισης;
Οι περισσότεροι ιδιοκτήτες εστιάζουν στο πόσο διαρκεί μια ανακαίνιση. Εξίσου σημαντικό όμως είναι να γνωρίζουν τι προκαλεί τις μεγαλύτερες καθυστερήσεις.
Στην πράξη, τα συχνότερα αίτια είναι οι αλλαγές σχεδίων μετά την έναρξη των εργασιών, οι καθυστερήσεις στην επιλογή υλικών, η ανακάλυψη κρυφών προβλημάτων στις εγκαταστάσεις και η έλλειψη συντονισμού μεταξύ διαφορετικών συνεργείων.
Όσο πιο ολοκληρωμένος είναι ο σχεδιασμός πριν ξεκινήσει το έργο, τόσο πιο πιθανό είναι να τηρηθεί το αρχικό χρονοδιάγραμμα και να αποφευχθούν απρόβλεπτα κόστη.
Πότε αξίζει να κάνετε ανακαίνιση;
Η ανακαίνιση εξετάζεται όταν υπάρχουν συγκεκριμένες ανάγκες λειτουργίας, συντήρησης ή αλλαγής χρήσης, όπως:
Εγκαταστάσεις που παρουσιάζουν προβλήματα ή δεν καλύπτουν τις σημερινές ανάγκες.
Ανάγκη διερεύνησης της ενεργειακής απόδοσης και της άνεσης.
Προετοιμασία για πώληση ή μίσθωση, με αξιολόγηση του κόστους σε σχέση με τα χαρακτηριστικά της αγοράς.
Χώροι που δεν εξυπηρετούν πλέον την καθημερινότητα της οικογένειας.
Η χρηστική βελτίωση και η οικονομική απόδοση είναι διαφορετικά ζητήματα. Δεν υπάρχει εγγυημένη αύξηση αξίας ή συγκεκριμένος χρόνος απόσβεσης για κάθε ανακαίνιση.
Τι επηρεάζει περισσότερο το κόστος ανακαίνισης
Το τελικό κόστος μιας ανακαίνισης δεν εξαρτάται μόνο από τα τετραγωνικά μέτρα. Υπάρχουν συγκεκριμένοι παράγοντες που μπορούν να αλλάξουν σημαντικά τον προϋπολογισμό.
Οι βασικότεροι είναι:
Η ηλικία και η κατάσταση του ακινήτου
Η ποιότητα των υλικών
Η έκταση των εργασιών
Η πρόσβαση στο ακίνητο
Οι αλλαγές σχεδίου κατά τη διάρκεια του έργου
Η πρώτη εκτίμηση μπορεί να γίνει online με δηλωμένες παραδοχές. Η τεχνική αξιολόγηση και η μελέτη αποσαφηνίζουν το αντικείμενο πριν από την τελική προσφορά.
Πόσο μπορεί να κοστίσουν τα λάθη σε μια ανακαίνιση;
Οι αλλαγές θέσεων, οι νέες διαδρομές εγκαταστάσεων και οι αποκαταστάσεις μπορεί να αυξήσουν το κόστος όταν δεν έχουν προβλεφθεί στο αρχικό αντικείμενο. Η επίδραση εξαρτάται από τις πραγματικές ποσότητες και δεν αποδίδεται με ένα γενικό ποσό για κάθε σπίτι.
Πριν προχωρήσει μια πρόσθετη εργασία, αποσαφηνίζονται το αντικείμενο, το κόστος και η επίδρασή της στον χρόνο. Η ίδια εργασία δεν πρέπει να εμφανίζεται και στο αρχικό σύνολο και ως νέα χρέωση.
Τυχόν επιδότηση εξετάζεται χωριστά από τον προϋπολογισμό του έργου, με βάση τον ισχύοντα επίσημο οδηγό και την επιβεβαιωμένη επιλεξιμότητα.
Τα 7 λάθη που αυξάνουν το κόστος μιας ανακαίνισης σπιτιού
Οι περισσότεροι ιδιοκτήτες θεωρούν ότι το μεγαλύτερο ρίσκο σε μια ανακαίνιση είναι το αρχικό κόστος. Στην πράξη, το μεγαλύτερο πρόβλημα είναι οι λανθασμένες αποφάσεις που οδηγούν σε επιπλέον έξοδα κατά τη διάρκεια του έργου.
Τα συχνότερα λάθη που συναντάμε σε ανακαινίσεις κατοικιών στα Μεσόγεια και την Ανατολική Αττική είναι:
1. Έναρξη εργασιών χωρίς πλήρη προϋπολογισμό
Πολλοί ξεκινούν γνωρίζοντας μόνο το κόστος των βασικών εργασιών. Στην πορεία εμφανίζονται πρόσθετες ανάγκες, όπως αντικατάσταση σωληνώσεων, ηλεκτρολογικές παρεμβάσεις ή επισκευές που δεν είχαν υπολογιστεί. Η σωστή προμελέτη μειώνει σημαντικά τις εκπλήξεις.
2. Επιλογή υλικών αποκλειστικά με βάση την τιμή
Συγκρίνετε την καταλληλότητα για τη χρήση, τις προδιαγραφές, τη συντήρηση και το συνολικό κόστος εφαρμογής. Η χαμηλή τιμή από μόνη της δεν αποδεικνύει χαμηλή ποιότητα, όπως και η υψηλή τιμή δεν εγγυάται σωστή επιλογή.
3. Συνεχείς αλλαγές κατά τη διάρκεια του έργου
Κάθε αλλαγή μετά την έναρξη των εργασιών επηρεάζει συνεργεία, παραγγελίες και χρονοδιάγραμμα. Όσο πιο ολοκληρωμένος είναι ο σχεδιασμός πριν την έναρξη, τόσο πιο ομαλά εξελίσσεται η ανακαίνιση.
4. Παράβλεψη ηλεκτρολογικών και υδραυλικών εγκαταστάσεων
Η απόφαση για διατήρηση, επισκευή ή αντικατάσταση δικτύων βασίζεται στον τεχνικό έλεγχο, στην κατάστασή τους και στις νέες ανάγκες. Η ηλικία του κτιρίου από μόνη της δεν καθορίζει ότι όλες οι εγκαταστάσεις πρέπει να αντικατασταθούν.
5. Υποτίμηση της ενεργειακής αναβάθμισης
Οι ενεργειακές παρεμβάσεις επιλέγονται με βάση το κτίριο και την τεχνική αξιολόγηση. Η αναμενόμενη εξοικονόμηση εξαρτάται από την υπάρχουσα κατάσταση, τη λύση και τη χρήση· δεν περιλαμβάνεται αυτόματα κάθε τέτοια εργασία στο βασικό σενάριο ανακαίνισης.
6. Επιλογή συνεργείων χωρίς σαφές χρονοδιάγραμμα
Οι καθυστερήσεις κοστίζουν. Ένα οργανωμένο πλάνο εργασιών βοηθά στην ομαλή εξέλιξη του έργου και περιορίζει τα απρόβλεπτα.
7. Έλλειψη συνολικού σχεδιασμού
Η ανακαίνιση δεν είναι μια σειρά μεμονωμένων εργασιών. Είναι ένα ενιαίο έργο που πρέπει να αντιμετωπίζεται συνολικά. Όταν υπάρχει ολοκληρωμένη μελέτη από την αρχή, αποφεύγονται αστοχίες, διπλές εργασίες και περιττά έξοδα.
Πόση αξία προσθέτει μια ανακαίνιση στο σπίτι σας;
Η ανακαίνιση μπορεί να βελτιώσει τη λειτουργικότητα, την κατάσταση και την παρουσίαση ενός ακινήτου. Το αν και πόσο θα επηρεάσει την τιμή πώλησης ή μίσθωσης εξαρτάται από την περιοχή, το ακίνητο, τη ζήτηση και το συνολικό κόστος.
Η κουζίνα, το μπάνιο και οι εγκαταστάσεις επηρεάζουν την καθημερινή χρήση και την εικόνα του σπιτιού. Η επιλογή εργασιών χρειάζεται να ανταποκρίνεται στις πραγματικές ανάγκες του ακινήτου.
Για επένδυση με σκοπό την πώληση ή τη μίσθωση, αξιολογήστε ξεχωριστά τον προϋπολογισμό, τα συγκρίσιμα ακίνητα και το πιθανό οικονομικό αποτέλεσμα. Η ανακαίνιση δεν εγγυάται συγκεκριμένη υπεραξία ή απόσβεση.
Η ενεργειακή αναβάθμιση εξετάζεται ως συγκεκριμένο τεχνικό αντικείμενο, με τις δικές της προδιαγραφές και κόστος. Η επίδρασή της στην κατανάλωση εξαρτάται από το κτίριο και τη χρήση του.
Ακόμη και όταν δεν υπάρχει πρόθεση πώλησης, η ανακαίνιση βελτιώνει την ποιότητα ζωής. Καλύτερη εργονομία, περισσότεροι αποθηκευτικοί χώροι, αναβαθμισμένα υλικά και πιο λειτουργική διαρρύθμιση κάνουν το σπίτι πιο άνετο και πιο ευχάριστο στην καθημερινή χρήση.
Οι προτεραιότητες συνδέουν τη σημερινή χρήση με τις μελλοντικές ανάγκες, χωρίς να βασίζονται σε υπόσχεση οικονομικής απόδοσης.

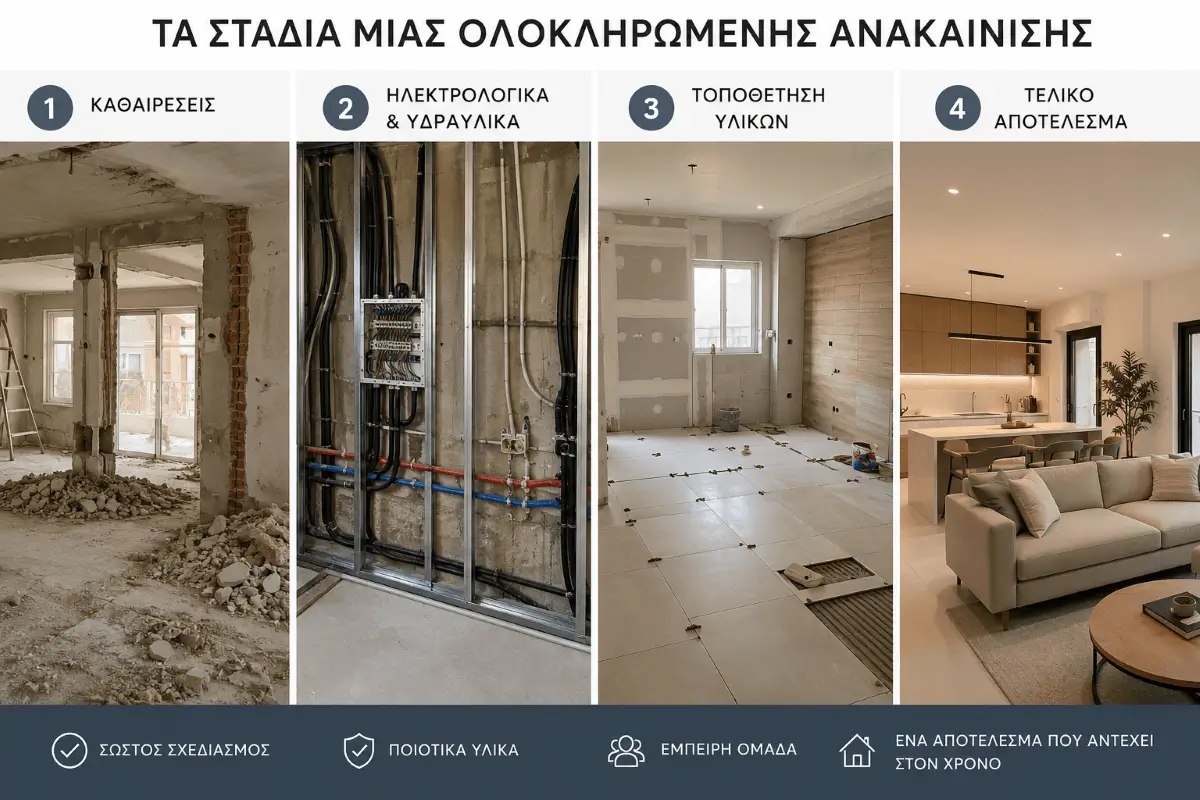

Ποια είναι τα στάδια μιας ολοκληρωμένης ανακαίνισης σπιτιού;
Μία επιτυχημένη ανακαίνιση δεν ξεκινά με τα συνεργεία. Ξεκινά με σωστό σχεδιασμό. Όσο καλύτερα οργανωθεί ένα έργο από την αρχή, τόσο λιγότερα προβλήματα, καθυστερήσεις και απρόβλεπτα έξοδα θα εμφανιστούν στην πορεία.

Στην Design Chama
1. Αυτοψία και καταγραφή αναγκών
Κάθε κατοικία είναι διαφορετική. Κατά την πρώτη επίσκεψη αξιολογούμε την κατάσταση του ακινήτου, συζητάμε τις ανάγκες της οικογένειας και καταγράφουμε τις εργασίες που απαιτούνται.
2. Σχεδιασμός και τεχνική πρόταση
Ακολουθεί η δημιουργία της πρότασης ανακαίνισης. Σε αυτό το στάδιο εξετάζονται πιθανές αλλαγές στη διαρρύθμιση, οι επιλογές υλικών, οι τεχνικές παρεμβάσεις και ο συνολικός προϋπολογισμός.
3. Αναλυτική κοστολόγηση
Πριν ξεκινήσει οποιαδήποτε εργασία, ο ιδιοκτήτης γνωρίζει τι ακριβώς περιλαμβάνει το έργο. Η σωστή κοστολόγηση μειώνει σημαντικά τον κίνδυνο δυσάρεστων εκπλήξεων κατά τη διάρκεια της ανακαίνισης.
4. Καθαιρέσεις και προετοιμασία χώρου
Αφαιρούνται τα παλαιά υλικά και προετοιμάζεται το ακίνητο για τις νέες εργασίες. Σε αυτό το στάδιο αποκαλύπτεται συχνά η πραγματική κατάσταση των εγκαταστάσεων και των δομικών στοιχείων.
5. Ηλεκτρολογικές και υδραυλικές εργασίες
Οι ηλεκτρολογικές και υδραυλικές εργασίες εκτελούνται με βάση τον τεχνικό έλεγχο και τις απαιτήσεις της μελέτης. Στο σενάριο των 100 τ.μ. έχει επιλεγεί επέμβαση στο σύνολο της κατοικίας· σε άλλο έργο το απαιτούμενο αντικείμενο μπορεί να διαφέρει.
6. Δάπεδα, επενδύσεις και κατασκευές
Τοποθετούνται νέα δάπεδα, πλακάκια, γυψοσανίδες, επενδύσεις και κάθε στοιχείο που διαμορφώνει τη νέα εικόνα του χώρου.
7. Κουζίνα, μπάνια και κουφώματα
Οι χώροι που επηρεάζουν περισσότερο την καθημερινότητα ολοκληρώνονται με βάση τις ανάγκες του χρήστη και τις τεχνικές απαιτήσεις του έργου.
8. Χρωματισμοί και τελικές λεπτομέρειες
Οι τελικές εργασίες δίνουν την ολοκληρωμένη εικόνα της ανακαίνισης. Γίνονται οι απαραίτητοι έλεγχοι και διορθώσεις πριν την παράδοση.
9. Παράδοση του έργου
Μετά τους προβλεπόμενους ελέγχους και την ολοκλήρωση του συμφωνημένου αντικειμένου, παραδίδεται ο χώρος και καταγράφονται οι εργασίες που πραγματοποιήθηκαν, οι οδηγίες χρήσης και όποιες εκκρεμότητες έχουν συμφωνηθεί.
Η σωστή σειρά των εργασιών είναι καθοριστική για την επιτυχία μιας ανακαίνισης. Όταν κάθε στάδιο εκτελείται με σωστό προγραμματισμό, το έργο ολοκληρώνεται ταχύτερα, με καλύτερο αποτέλεσμα και χωρίς περιττές δαπάνες.
Πώς να επιλέξετε σωστά εταιρεία ανακαίνισης
Η επιλογή της εταιρείας που θα αναλάβει την ανακαίνιση του σπιτιού σας είναι μία από τις σημαντικότερες αποφάσεις ολόκληρου του έργου. Μια σωστή συνεργασία μπορεί να σας εξοικονομήσει χρόνο, χρήματα και άγχος. Αντίθετα, μια λανθασμένη επιλογή μπορεί να οδηγήσει σε καθυστερήσεις, κακοτεχνίες και υπερβάσεις προϋπολογισμού.
Πριν πάρετε την τελική σας απόφαση, αξίζει να εξετάσετε προσεκτικά ορισμένα βασικά στοιχεία.
Ζητήστε να δείτε πραγματικά έργα
Οι φωτογραφίες είναι χρήσιμες, αλλά τίποτα δεν αντικαθιστά τα πραγματικά ολοκληρωμένα έργα. Μια σοβαρή εταιρεία πρέπει να μπορεί να σας παρουσιάσει ανακαινίσεις που έχει πραγματοποιήσει και να εξηγήσει τις τεχνικές λύσεις που εφαρμόστηκαν σε κάθε περίπτωση.
Μην συγκρίνετε μόνο την τελική τιμή
Δύο προσφορές μπορεί να διαφέρουν σημαντικά όχι επειδή κάποια εταιρεία είναι ακριβότερη, αλλά επειδή περιλαμβάνει διαφορετικές εργασίες, υλικά ή υπηρεσίες. Η σωστή σύγκριση γίνεται πάντα αναλυτικά και όχι μόνο με βάση το τελικό ποσό.
Ελέγξτε ποιος αναλαμβάνει τον συντονισμό
Σε μια ολοκληρωμένη ανακαίνιση συμμετέχουν πολλά διαφορετικά συνεργεία. Όσο καλύτερος είναι ο συντονισμός τους, τόσο πιο ομαλά εξελίσσεται το έργο. Είναι σημαντικό να γνωρίζετε ποιος έχει την ευθύνη της διαχείρισης και της επίβλεψης των εργασιών.
Δώστε σημασία στην επικοινωνία
Η ανακαίνιση διαρκεί εβδομάδες ή και μήνες. Η συχνή ενημέρωση, οι ξεκάθαρες απαντήσεις και η σωστή επικοινωνία αποτελούν βασικά στοιχεία μιας επιτυχημένης συνεργασίας.
Ρωτήστε για το χρονοδιάγραμμα
Μια σοβαρή εταιρεία μπορεί να σας δώσει μια ρεαλιστική εκτίμηση διάρκειας του έργου και να εξηγήσει ποιοι παράγοντες ενδέχεται να επηρεάσουν το τελικό χρονοδιάγραμμα.
Εξετάστε τη συνολική εμπειρία και όχι μόνο την προσφορά
Η ανακαίνιση ενός σπιτιού δεν είναι απλή τεχνική εργασία. Απαιτεί σχεδιασμό, τεχνική γνώση, οργάνωση, εμπειρία και σωστή διαχείριση του έργου από την αρχή μέχρι την παράδοση.
Η καλύτερη εταιρεία ανακαίνισης δεν είναι απαραίτητα η φθηνότερη. Είναι εκείνη που μπορεί να παραδώσει το αποτέλεσμα που επιθυμείτε με ασφάλεια, ποιότητα, σωστή οργάνωση και σεβασμό στον προϋπολογισμό σας.
Ανακαίνιση σπιτιού πριν και μετά: τι αλλάζει πραγματικά στην καθημερινότητα
Οι περισσότεροι ιδιοκτήτες ξεκινούν μια ανακαίνιση έχοντας στο μυαλό τους την αισθητική εικόνα του τελικού αποτελέσματος. Στην πράξη όμως, η μεγαλύτερη αλλαγή δεν είναι οπτική. Είναι λειτουργική.

Ένα σπίτι που σχεδιάστηκε πριν από 20 ή 30 χρόνια συχνά δεν καλύπτει τις ανάγκες μιας σύγχρονης οικογένειας. Οι αποθηκευτικοί χώροι είναι περιορισμένοι, οι ηλεκτρολογικές παροχές ανεπαρκείς και η καθημερινή χρήση του χώρου γίνεται λιγότερο άνετη.
Μετά από μια σωστά οργανωμένη ανακαίνιση, οι αλλαγές γίνονται αισθητές από την πρώτη ημέρα:
Περισσότερη λειτουργικότητα
Οι χώροι σχεδιάζονται με βάση τον τρόπο ζωής των ανθρώπων που τους χρησιμοποιούν. Η κουζίνα γίνεται πιο εργονομική, τα μπάνια πιο πρακτικά και οι κοινόχρηστοι χώροι πιο άνετοι.
Περισσότεροι αποθηκευτικοί χώροι
Μία από τις συχνότερες ανάγκες που αντιμετωπίζουμε στις ανακαινίσεις κατοικιών στα Μεσόγεια και την Ανατολική Αττική είναι η έλλειψη αποθηκευτικών λύσεων. Με σωστό σχεδιασμό μπορούν να αξιοποιηθούν σημεία που μέχρι σήμερα παρέμεναν ανεκμετάλλευτα.
Καλύτερη ενεργειακή συμπεριφορά
Νέα κουφώματα, θερμομόνωση και σύγχρονα συστήματα θέρμανσης και ψύξης συμβάλλουν στη μείωση της κατανάλωσης ενέργειας και στη βελτίωση της άνεσης καθ' όλη τη διάρκεια του έτους.
Μεγαλύτερη ασφάλεια
Η αναβάθμιση ηλεκτρολογικών και υδραυλικών εγκαταστάσεων μειώνει σημαντικά τους κινδύνους που συνδέονται με παλαιά δίκτυα και φθαρμένα υλικά.
Εικόνα και εμπορική αξιοποίηση ακινήτου
Η βελτίωση της κατάστασης και της παρουσίασης μπορεί να βοηθήσει την αξιοποίηση ενός ακινήτου. Η τελική αξία και ο χρόνος μίσθωσης ή πώλησης εξαρτώνται και από παράγοντες πέρα από την ανακαίνιση.
Η επιτυχημένη ανακαίνιση δεν αλλάζει μόνο την εικόνα ενός σπιτιού. Αλλάζει τον τρόπο που ζείτε μέσα σε αυτό κάθε ημέρα.
Συχνές ερωτήσεις για τον προϋπολογισμό ανακαίνισης
Πώς διαβάζω το εύρος του υπολογιστή;
Το εύρος αφορά τις ποσότητες, τις εργασίες και το επίπεδο υλικών που επιλέξατε. Ελέγξτε πρώτα το αντικείμενο και τις εξαιρέσεις και μετά συγκρίνετε το ποσό με μια προσφορά. Είναι χρήσιμο για αρχικό προγραμματισμό πριν από την αυτοψία. Η αναλυτική προσφορά ακολουθεί όταν αποσαφηνιστούν η κατάσταση του ακινήτου, οι προδιαγραφές και οι τεχνικές απαιτήσεις.
Στο διαθέσιμο ποσό μου πρέπει να υπολογίσω ΦΠΑ και αποθεματικό;
Ναι. Για τον συνολικό σας προγραμματισμό χρησιμοποιήστε τη στήλη με ΦΠΑ 24% και προσθέστε μόνο όσα δεν περιλαμβάνονται, όπως αγορά συσκευών ή πρόσθετες συμφωνημένες εργασίες. Το αποθεματικό απροβλέπτων είναι χωριστό ποσό που επιλέγεται ανάλογα με την αβεβαιότητα του έργου· δεν περιλαμβάνεται στα παραδείγματα αυτού του άρθρου. Μην προσθέτετε ξανά αποξηλώσεις, αποκομιδή ή συντονισμό που έχουν ήδη υπολογιστεί.
Μπορώ να αφαιρέσω από τώρα μια πιθανή επιδότηση;
Ο προϋπολογισμός καταρτίζεται αρχικά πριν από τυχόν επιδότηση. Η δυνατότητα χρηματοδότησης, οι επιλέξιμες εργασίες, οι προθεσμίες και οι όροι πληρωμής ελέγχονται στον επίσημο οδηγό του εκάστοτε προγράμματος. Δεν θεωρούμε δεδομένη την ένταξη ή την καταβολή χρημάτων χωρίς την αντίστοιχη επιβεβαίωση.
Αν το σπίτι μου είναι μικρότερο, μειώνεται το κόστος αναλογικά;
Όχι απαραίτητα. Η κουζίνα, το μπάνιο, οι μεταφορές και η οργάνωση συνεργείων δεν μειώνονται με τον ίδιο ρυθμό με το εμβαδόν. Για άλλο μέγεθος κατοικίας εισαγάγετε τις πραγματικές ποσότητες στον υπολογιστή κόστους ανακαίνισης αντί να πολλαπλασιάσετε ένα γενικό ποσό ανά τετραγωνικό.

Θέλετε να μάθετε τι κοστίζει το δικό σας σπίτι;
Κάθε κατοικία είναι διαφορετική.
Μπορείτε να μας στείλετε τα στοιχεία σας μέσω της φόρμας επικοινωνίας
Η online εκτίμηση σάς δίνει ένα χρήσιμο πρώτο πλαίσιο πριν από την αυτοψία. Στην επικοινωνία αποσαφηνίζουμε τις επιλογές σας και οργανώνουμε τα στοιχεία και το επόμενο ραντεβού που χρειάζονται για αναλυτική προσφορά.
Αναλαμβάνουμε έργα σε:
Κερατέα, Καλύβια Θορικού, Λαύριο, Μαρκόπουλο Μεσογαίας, Κορωπί, Παιανία, Παλλήνη, Ραφήνα–Πικέρμι, Σπάτα–Αρτέμιδα, Πόρτο Ράφτη, Σαρωνίδα, Ανάβυσσος, Λαγονήσι, Μαραθώνας, Σούνιο.
Επικοινωνήστε μαζί μας για μια πρώτη συζήτηση του έργου σας.
Η ομάδα θα επικοινωνήσει μαζί σας για να διευκρινίσει το αντικείμενο και τα επόμενα βήματα.
Στην πρώτη επικοινωνία συζητάμε:
Τους χώρους και τις εργασίες που σας ενδιαφέρουν.
Το ενδεικτικό εύρος που προέκυψε από τον υπολογιστή και το διαθέσιμο ποσό σας.
Τα στοιχεία που χρειάζονται για τεχνική αξιολόγηση, αναλυτική προσφορά και προγραμματισμό.
Εάν οι εργασίες αφορούν παιδικό δωμάτιο, ξεκινήστε από τις ανάγκες ύπνου, μελέτης και αποθήκευσης.
